经过4天的连续作战,26日下午18:00左右江滩办成功修复汉阳江滩地埋高压电缆故障,经供电部门耐压测试,达到安全运行要求。

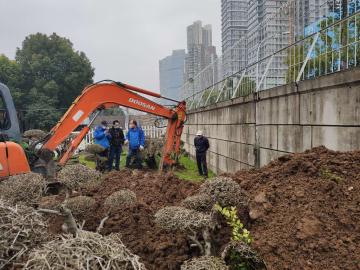

故障电缆长约380米,穿越江滩园区、内外戗台、沿江马路等多处地点,开挖难度大。防疫期间,无伤检测的专业人员和设备不足,供电部门表示无法支援维修。江滩办通过多方周旋找到专业人员,耗时一整天初步检测故障点位于防洪墙下方。

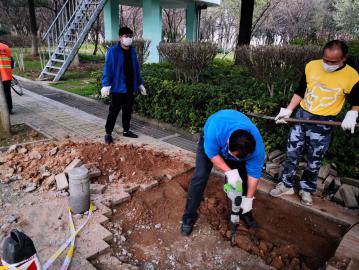

在保供电和保防洪安全两难的情况下,张军花副局长亲自现场调度指挥,局水利水保处、堤防处、大军山泵站积极提供技术咨询,帮助解决技术人员和材料供应难题,给予江滩办摸索前行的底气和克服困难的信心。为节省时间和经费,江滩办克难攻坚、想方设法,尝试先采用具有挑战性的重接断点方案。为找到准确断点、修复故障,江滩职工更是相互配合、一齐上阵,物业、保安、保洁和值守人员不怕脏、不怕累,迅速完成转运盆栽、起吊沿线井盖、清理沉积渣土、排查线路等工作。原计划一周才能完成的抢修,仅在4天内就超前完成,他们用行动彰显了水务人敢打硬仗、能打胜仗的精神风貌。
(武汉江滩管理办供稿)
